05 сентября 2023, 16:09

Монтаж пролетов, земляные работы и благоустройство. Как в Гродно строят объездную дорогу

5 сентября, Гродно /Корр. БЕЛТА/. Главный инженер ДСУ-18 Дмитрий Перелайко рассказал корреспонденту БЕЛТА о том, как идет строительство новой объездной дороги в Гродно.

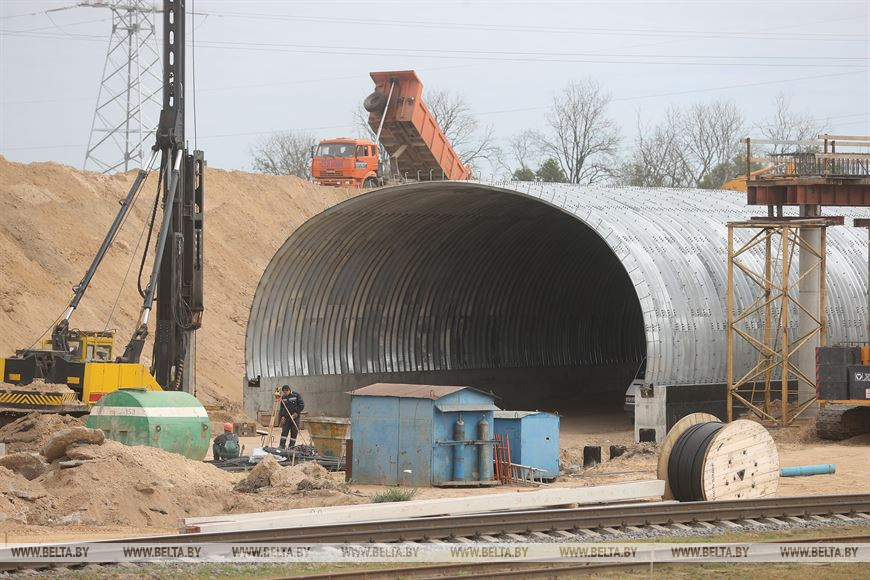

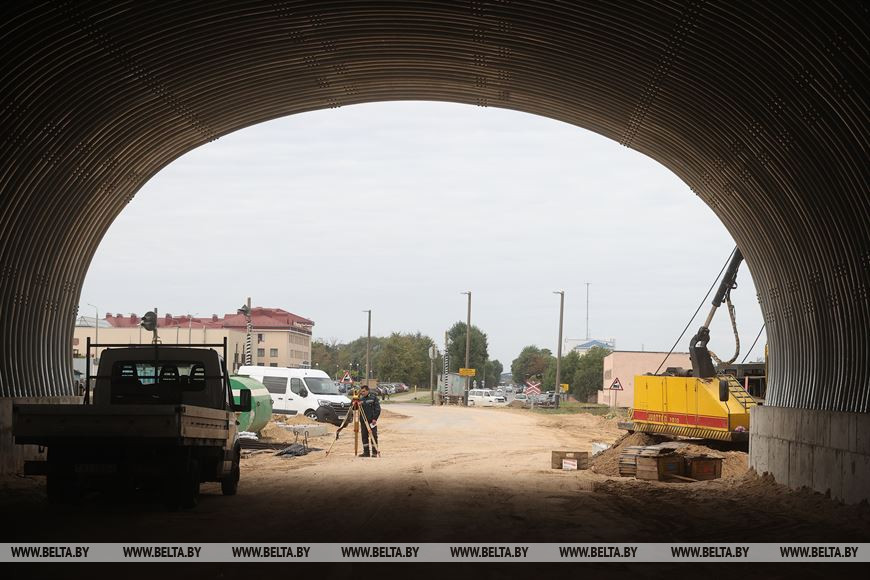

В Гродно активно идет строительство объездной дороги, которая свяжет ул.Карского и Озерское шоссе. Продолжительность участка проектируемой улицы - 1 тыс. 796 м. На нем предусмотрены два спаренных путепровода, которые разместятся над железной дорогой (длина каждого из них 71,4 м), а также тоннель над дорогой Р145 (недалеко от железнодорожного переезда на Озерском шоссе), подземный пешеходный переход.

"На данный момент разработаны практически все выемки. Перевезено автосамосвалами 341 тыс. т минерального грунта, что составляет 96% от общего количества. Основные земляные работы планируется завершить в течение сентября. По основной дороге уже устроено 85% щебеночного основания (это дорожная одежда под асфальтобетон), а также двухслойного асфальтобетонного покрытия (80% от общего объема). Дорожная одежда в целом состоит из трех слоев асфальтобетона, мастичный слой будем укладывать уже в октябре, непосредственно перед сдачей дороги в эксплуатацию", - рассказал Дмитрий Перелайко.

Он добавил: "От развязки по Озерскому шоссе строится съезд, там тоже устроено уже 70% основания щебеночной подготовки и два слоя асфальтового покрытия. По всей дороге, включая этот съезд, устроено три железобетонные трубы (общей длиной 161 погонный м). Устроены четыре из пяти водоотводных лотка открытого типа. По всему объекту установлено 4,5 тыс. погонных м дорожного борта. К концу месяца дорожный борт тоже будет практически везде стоять, только на подходах к путепроводу и тоннелю останется завершить эти работы. Уже приступили к обустройству пешеходных дорожек".

По словам главного инженера ДСУ-18, уже начаты работы по благоустройству. Также на объекте ведутся работы по укреплению откосов, насыпей и выемок, обустройству разделительной полосы (по основному ходу дороги установлено уже около 70% опор освещения). Что касается ул.Карского, то там специалисты обустраивают дорожную одежду и укладывают асфальтобетонную смесь.

"Смонтированы пролетные строения путепроводов через железную дорогу. На опоре №1 уже завершены работы по отсыпке конуса, забетонированы насадки, ведутся работы по устройству насадок и на опоре №4. На путепроводе тоннельного типа, который разместится над Озерским шоссе, обе опоры смонтированы полностью, как и металлическая конструкция тоннеля, заканчиваются работы по забивке свай под откосные крылья (уже порядка 90% забито, сегодня эти работы завершим). Сейчас производится устройство бетонной подготовки под монолитные откосные крылья", - отметил Дмитрий Перелайко.

По словам главного инженера ДСУ-18, полностью смонтирована железобетонная конструкция для подземного пешеходного перехода, на нем устроена вертикальная гидроизоляция, сама конструкция засыпана дренирующим песком и уплотнена. "Полностью устроены два откосных крыла и ведутся работы на второй стороне по устройству двух других откосных крыльев. Сейчас производится армирование", - добавил Дмитрий Перелайко.

Сдача объекта в эксплуатацию назначена на конец октября.-0-

Фото Леонида Щеглова
